广惠肇留医院(KWSH)扩建计划

KWSH 已经完成医院史上最大规模的扩建,以发展成为综合社区中心。该计划包括一幢新的12层高的疗养院主楼以及四座保留建筑的重大修建。

下述是扩建计划至今所走过的历程。

2013年11月9日
新的12层疗养院主楼建筑概念方案(第二稿)在KWSH 103周年纪念庆典时展出,卫生部长颜金勇先生莅临指导。
2014年5月至11月

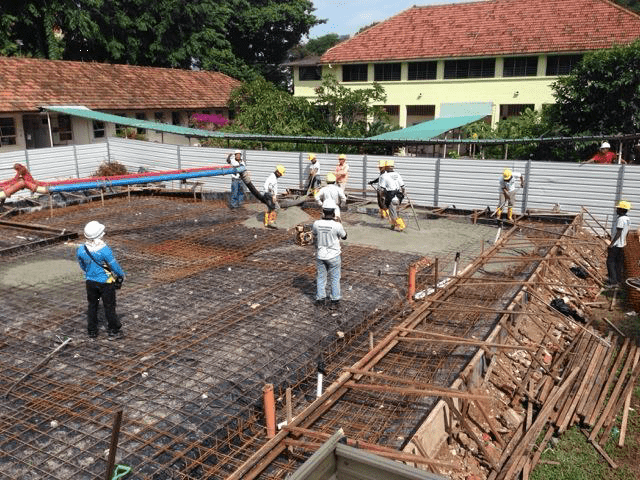

为了腾出空间建筑12层疗养院主楼,医院须拆除6座原有建筑。6座建筑的原有活动将搬迁至一座两层的临时设施
2014年11月至2015年1月
日间康复中心、训练中心、CEO 办公室、财务办公室和人力办公室转移至两层临建设施。
2014年12月至2015年1月

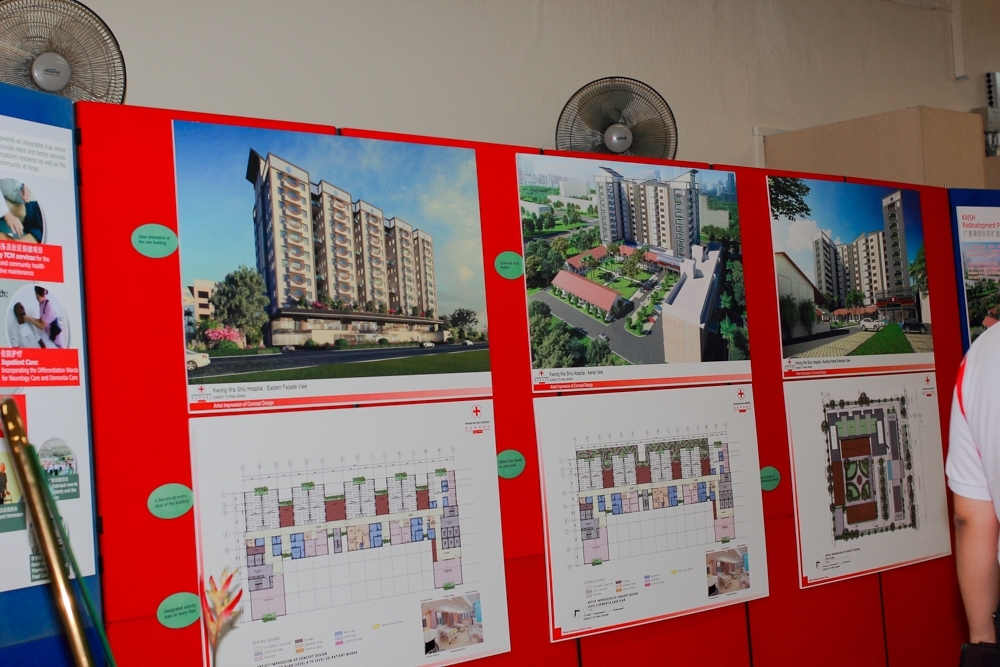

12层疗养院主楼的概念草图和方案设计得到确认。
2015年3月15日

新加坡土地管理局同意租出KWSH 周边的空置土地,用于建设过渡期病房,以方便四座保留建筑的修建。
2015年5月至8月

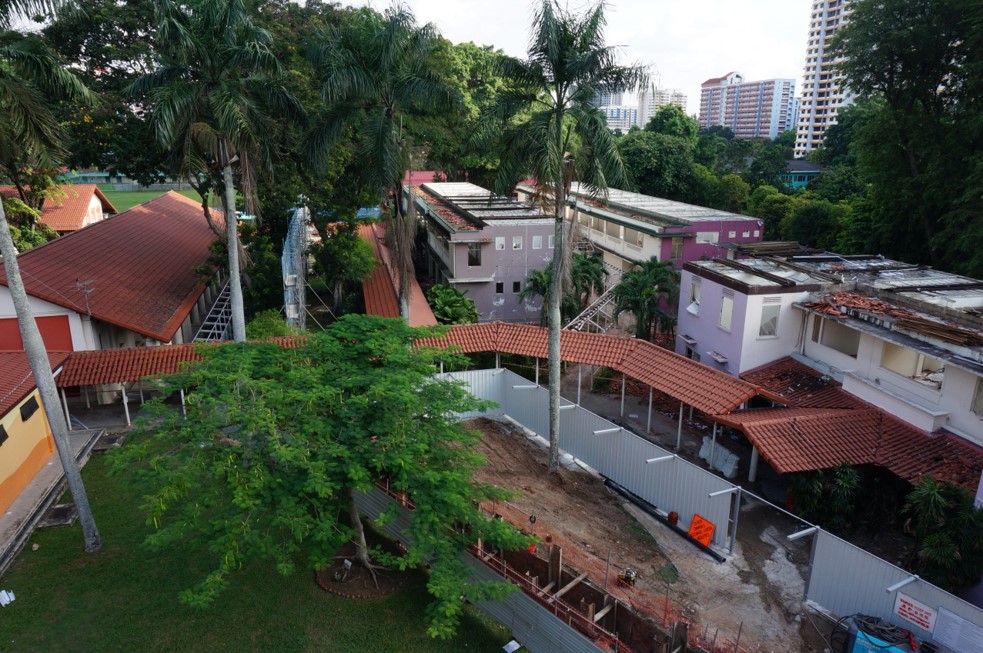

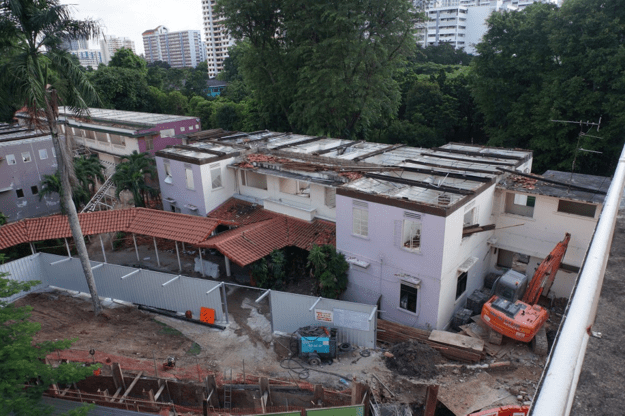

四座建筑被拆除。
2015年4月至9月

员工宿舍的底层改造为过渡期中医门诊中心。
2015年7月22日

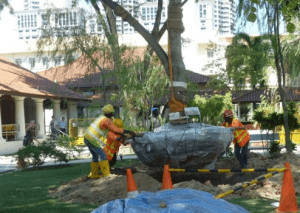

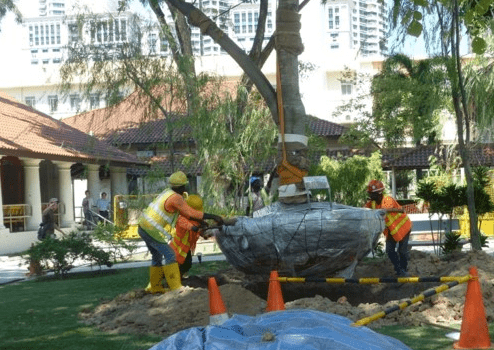

受建筑新主楼的影响,已故李光耀先生栽种的VIP 树移至花园的另一处位置。
2015年9月10日
12层疗养院主楼的主施工合同获得批准。
2015年9月14日

中医门诊中心迁移至临建设施。
2015年10月至11月

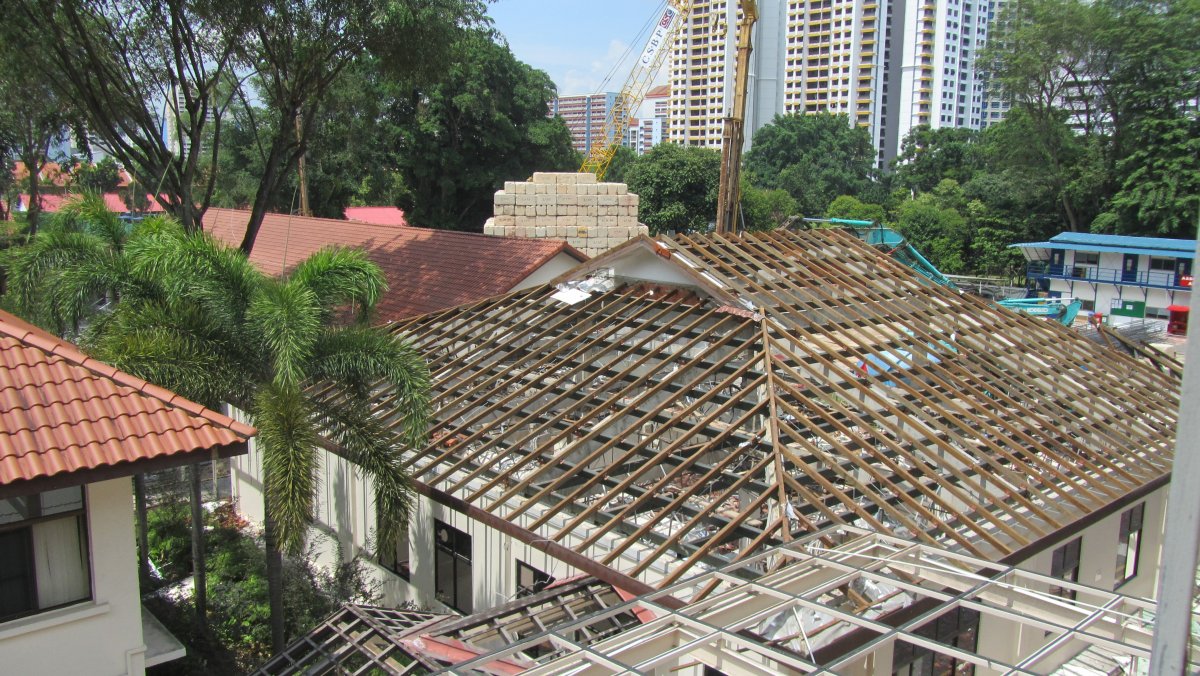

中医门诊中心和行政办公室建筑被拆除。
2015年11月21日
卫生部长颜金勇先生在KWSH 105周年庆典时视察并审阅了疗养院主楼的详细设计方案、3D模型及施工现场。
2015年12月23日
过渡期病房的施工合同获得批准。
2015年12月至2016年3月
12层疗养院的底层结构已完成。
2016年8月30日

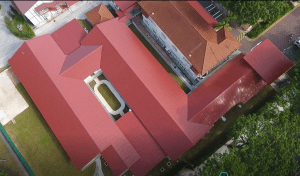

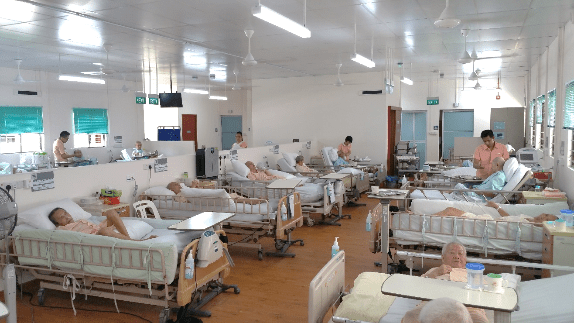

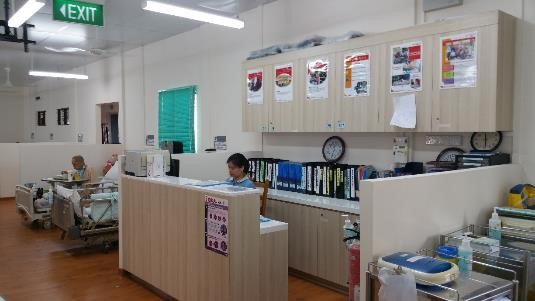

过渡期病房及前厅和活动区已完成。
2016年8月间
卫生部提议建造一栋新的10层楼设,将设有综合诊所,和另加128张病床为慢性病/疗养病房。
2016年9月13日
医院主楼的服务和院友都被搬迁到过渡期病房设施。
2016年8/9月间
四座保留建筑的修建工程进行投标。
2016年10月14日

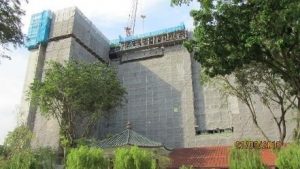

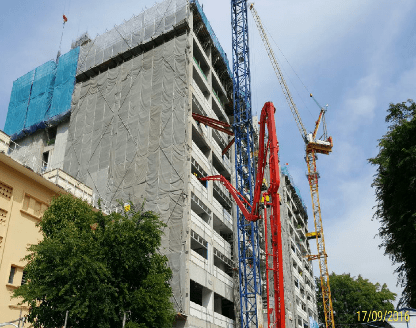

完成12层疗养院主楼的11层的结构。12层的结构正在进行中。
2016年12月
12层疗养院主楼的结构工程完成。
2017年7月至9月
于2017年7月获得12层疗养院主楼的临时执业许可证。疗养院主楼于2017年9月27日启用。
2018年3月

四座保留建筑的修建工程完成。

除了广惠肇留医院主院区内的扩建计划,广惠肇也已获得卫生部批准经营多一家疗养院及四家社区关怀中心。位于麦奈雅路的第一间广惠肇社区关怀中心已经于2017年7月10日投入运作而其他新设施将于2022年年底以前陆陆续续开始投入服务。
